Возможность построить дом, реконструировать здание или начать девелоперский проект в Грузии зависит не только от желания собственника, но и от того, что разрешено на конкретном земельном участке. Один и тот же по площади дом может потребовать полноценного разрешения на строительство в одном случае и подпадать под режим уведомления — в другом. Разница определяется классом объекта, параметрами участка, функциональной зоной территории и муниципальными правилами.
У этой темы есть две разные аудитории. Первая — собственники земли и частные застройщики, которые планируют построить дом, виллу или небольшой коммерческий объект и хотят понимать, какая процедура им предстоит. Вторая — покупатели квартир и вилл в строящихся комплексах, для которых вопрос звучит иначе: как убедиться, что застройщик действительно имеет разрешение на этот конкретный объект, а не просто красивые рендеры на сайте.
Дальше — практический разбор: когда нужно разрешение, кто его выдает, из каких этапов состоит процедура, какие документы и сроки актуальны, а также отдельный алгоритм проверки разрешения перед покупкой недвижимости в Батуми, Тбилиси или другом городе Грузии.
Разрешение на строительство в Грузии: главное за минуту
| Вопрос | Краткий ответ |
|---|---|
| Кто выдает разрешение? | Исполнительный орган соответствующего муниципалитета или созданное муниципалитетом юридическое лицо публичного права |
| Всегда ли нужно разрешение? | Нет. В зависимости от класса объекта может применяться разрешение, простое или детальное уведомление |
| Сколько классов объектов? | 5 классов; разрешительный режим зависит от класса и предусмотренных законом исключений |
| Сколько стадий? | Обычно 2; по выбору заявителя процедура может стать трехстадийной |
| Срок I стадии | 10 рабочих дней в общем случае |
| Срок выдачи разрешения | 20 рабочих дней в общем случае |
| Финальная стадия трехстадийной процедуры | 5 рабочих дней |
| Сколько действует разрешение? | Срок определяется проектом организации строительства |
| Где проверять закон? | В действующей редакции Кодекса на Matsne |
| Что важно покупателю новостройки? | Проверить кадастровый участок, разрешение, согласованный проект, изменения проекта и соответствие фактического строительства документам |
Если вы покупаете квартиру в строящемся комплексе, вам не нужно самостоятельно получать разрешение застройщика. Ваша задача — проверить, что разрешительная документация относится именно к приобретаемому проекту и актуальна на момент сделки.
| Ваша ситуация | С чего начать |
|---|---|
| Хочу купить квартиру в строящемся ЖК | С раздела «Как проверить разрешение перед покупкой» |
| Хочу купить земельный участок | С проверки назначения, функциональной зоны и градостроительных параметров |
| Хочу построить частный дом | С определения класса объекта и режима — уведомление или разрешение |
| Хочу реконструировать существующий дом | С определения характера и масштаба изменений |
| У застройщика изменился проект | С проверки актуальной разрешительной документации |
| Разрешение истекло | С проверки ст. 112 и актуального статуса строительства |
Когда нужно разрешение
Правовым основанием для строительных работ в Грузии может быть либо разрешение на строительство, либо предусмотренное законом уведомление о строительстве. Кодекс различает два вида уведомления — простое уведомление и детальное уведомление, и это не взаимозаменяемые термины: для разных классов объектов и видов работ применяется свой режим.
Ключевой момент: необходимость разрешения нельзя определить только по типу объекта — «это же просто частный дом». Регулирование строится вокруг классов зданий и сооружений — Кодекс Грузии о пространственном планировании, архитектурной и строительной деятельности делит объекты на пять классов риска в зависимости от функционального назначения и параметров, а конкретные критерии отнесения к тому или иному классу детализируются подзаконным актом.

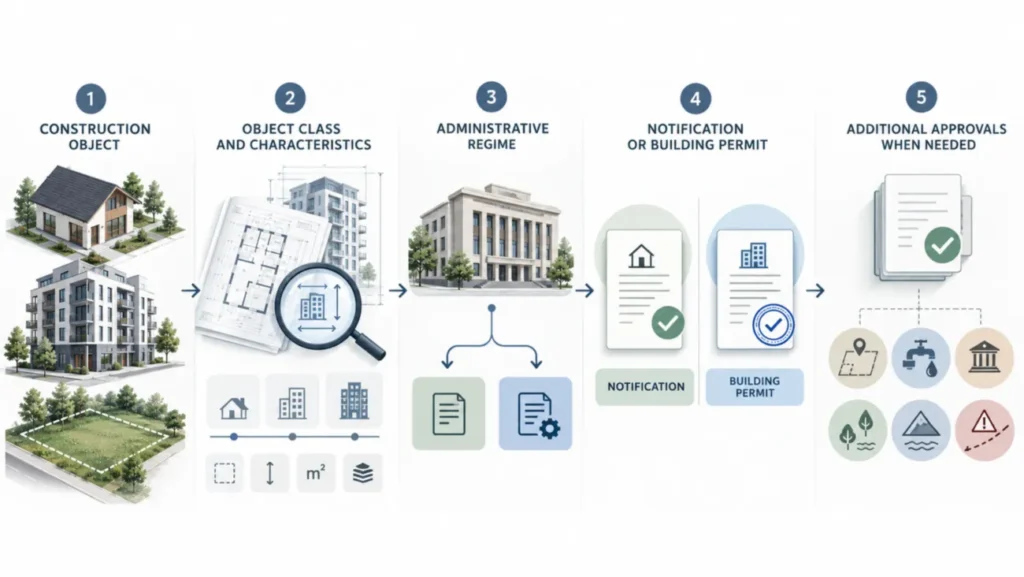

Кодекс делит здания и сооружения на пять классов, а разрешительный режим зависит от класса объекта. Для I–IV классов общая схема выглядит так:
| Класс объекта | Базовый режим | Возможные исключения |
|---|---|---|
| I класс | Простое уведомление | Муниципалитет может установить детальное уведомление или получение разрешения |
| II класс | Разрешение на строительство | Муниципалитет может заменить разрешение детальным уведомлением |
| III–IV классы | Разрешение на строительство | Возможны специальные случаи, предусмотренные законодательством |
Класс объекта — отправная точка, а не окончательный ответ. Перед началом работ нужно проверить действующие правила конкретного муниципалитета и специальные требования к участку или объекту.
Отдельно закон предусматривает незначительные изменения, для которых не требуется ни разрешение, ни уведомление. Их конкретные характеристики устанавливаются нормативными актами, поэтому оценивать работы только по бытовому ощущению «это же мелкий ремонт» не стоит — лучше свериться с формальным определением или уточнить вопрос у архитектора.
Отдельно нужно учитывать характер работ. Новое строительство, реконструкция существующего здания и незначительный ремонт регулируются по-разному: для реконструкции важен масштаб вмешательства в конструкцию и параметры объекта, а не сам факт того, что здание уже существует.
Разрешение или уведомление
Разница между этими режимами принципиальна для практики. Разрешение — это административный акт, который выдается после проверки проекта на соответствие градостроительным условиям и техническим требованиям; без него начинать капитальное строительство объекта соответствующего класса нельзя. Уведомление — более простой механизм, при котором застройщик информирует уполномоченный орган о своем намерении по установленной законом форме, без прохождения полноценной разрешительной процедуры, но также не произвольно, а в рамках случаев, прямо предусмотренных законодательством.
Ошибочно считать уведомление «формальностью, которую можно пропустить». Это самостоятельный правовой режим, применение которого также ограничено конкретными условиями — классом объекта, характером работ и муниципальными правилами.
| Ситуация | Что проверять | Возможный режим |
|---|---|---|
| Новый объект | класс, параметры, участок | разрешение / простое или детальное уведомление |
| Реконструкция | характер и масштаб изменений | зависит от изменений |
| Незначительные изменения | соответствие определению из нормативного акта | может не требоваться ни разрешение, ни уведомление |
| Объект в специальной зоне | дополнительные ограничения | отдельные согласования |

Что проверить на земельном участке
Прежде чем говорить о самой процедуре получения разрешения, стоит остановиться на участке — потому что именно он задает границы возможного. Покупка зарегистрированного земельного участка сама по себе не дает права построить на нем любой желаемый объект.
Покупка зарегистрированного участка сама по себе не означает, что на нем можно построить объект любых параметров.
Что стоит проверить до принятия решения о строительстве или покупке земли:
- Право собственности и кадастровый код. Точные данные о владельце, границах и статусе участка проверяются через Публичный реестр — это первый шаг due diligence.
- Назначение земли и функциональную зону. От того, к какой категории и зоне отнесен участок, зависит принципиальная возможность жилой, коммерческой или иной застройки.
- Градостроительные параметры территории. Допустимую этажность, плотность застройки и отступы от границ участка часто определяет территориальный документ планирования, а не желание собственника.
- Наличие и содержание детального плана застройки. Если территория покрыта таким планом, именно он во многом задает рамки будущего проекта, а отдельные административные стадии могут для нее не требоваться.
- Ограничения и обременения. Сервитуты, охранные зоны, ипотеки и иные записи в реестре могут напрямую влиять на возможность и условия строительства.
- Подъезд и инженерную инфраструктуру. Формально разрешенный проект без реального подключения к сетям создает отдельный класс практических проблем.
- Специальные и охранные зоны. Территории с особым режимом — природоохранным, историческим или иным — требуют дополнительных согласований сверх стандартной процедуры.
Если участок предполагается использовать не по его текущему назначению, потребуется отдельная процедура изменения категории земли — этот вопрос подробно разобран в материале «Как изменить назначение земельного участка в Грузии«. Иностранным покупателям, рассматривающим приобретение земли, также полезно заранее разобраться в теме «Может ли иностранец купить землю в Грузии» — статус покупателя и режим использования участка это разные, хотя и связанные, вопросы.

Не хотите самостоятельно сравнивать десятки новостроек? Расскажите, для чего покупаете недвижимость — для жизни, аренды или инвестиций. Подберем подходящие варианты в Грузии под ваш бюджет и критерии.
[Подобрать недвижимость →]
Кто выдает разрешение
В общем случае полномочия по выдаче разрешений на строительство находятся у исполнительного органа соответствующего муниципалитета либо у публично-правового органа, созданного этим муниципалитетом для этих целей — эта модель закреплена в Кодексе. Единого «республиканского» органа, выдающего разрешения по всей стране, не существует — процедура реализуется на местном уровне, хотя и в рамках общенационального Кодекса.
В Тбилиси эти функции выполняет Служба архитектуры муниципалитета — профильный орган городского самоуправления со своим сайтом и электронными сервисами. В Батуми и других муниципалитетах действуют аналогичные по функции, но организационно самостоятельные структуры при местных органах власти.
С 1 февраля 2026 года Кодекс прямо предусматривает электронное ведение разрешительного производства: исполнительный орган муниципалитета использует автоматизированное программное обеспечение, а электронное заявление регистрируется через портал с присвоением регистрационного номера и последующей публикацией соответствующих решений. При этом конкретный муниципальный портал, интерфейс подачи, перечень доступных сервисов и дополнительные процедуры могут различаться — их стоит проверять по месту расположения участка.
Для собственника это означает практический вывод: прежде чем ориентироваться на чей-то опыт получения разрешения в другом городе, стоит проверить действующий регламент и актуальный электронный сервис именно того муниципалитета, где будет вестись строительство.
Этапы получения разрешения
Базовая процедура получения разрешения на строительство в Грузии состоит из двух стадий. На первой стадии утверждаются условия использования земельного участка под строительство: уполномоченный орган фиксирует градостроительные параметры, применимые к конкретному участку — допустимое назначение, ограничения по этажности и застройке, размещение и высоту объекта, а также иные требования, вытекающие из территориального документа планирования. Решение по этой стадии в общем случае принимается в течение 10 рабочих дней; при необходимости установления существенных обстоятельств этот срок может быть мотивированно продлен не более чем на три месяца.
У условий использования участка есть срок действия. По статье 105 Кодекса он составляет 3 года со дня их утверждения до начала второй стадии разрешительного производства. Поэтому получение условий и фактическое продолжение процедуры нельзя разносить во времени без учета этого срока.
На второй стадии рассматривается вопрос о выдаче самого разрешения — проект проверяется на соответствие утвержденным условиям и техническим регламентам; решение здесь принимается в течение 20 рабочих дней, а предусмотренное Кодексом мотивированное продление этой стадии составляет не более 20 рабочих дней (не более 30 рабочих дней для объектов в охранной зоне культурного наследия).
Если на участок распространяется детальный план застройки, отдельное прохождение первой стадии не требуется — условия использования участка в этом случае определяются самим планом, и производство фактически начинается сразу со второй стадии.
До выдачи разрешения заявитель вправе отдельно запросить согласование архитектурного проекта — в этом случае производство становится трехстадийным: к условиям использования участка и выдаче разрешения добавляется промежуточный этап согласования архитектурных решений, а финальная стадия занимает 5 рабочих дней. Это не обязательный, а опциональный путь, которым можно воспользоваться, если заявитель хочет зафиксировать архитектурные решения до перехода к финальной стадии.
| Модель производства | Стадии | Срок рассмотрения / продления |
|---|---|---|
| Базовая (двухстадийная) | I — условия использования участка; II — выдача разрешения | I стадия: 10 рабочих дней, продление до 3 месяцев. II стадия: 20 рабочих дней, продление до 20 рабочих дней (до 30 — в охранной зоне культурного наследия) |
| С детальным планом застройки | Только выдача разрешения | 20 рабочих дней, продление до 20 (до 30 — в охранной зоне) |
| Трехстадийная (опциональная) | I — условия использования участка; II — согласование архитектурного проекта; III — выдача разрешения | I стадия — 10 рабочих дней; согласование архитектурного проекта — 17 рабочих дней; финальная стадия — 5 рабочих дней |
Практическое время подготовки проекта — работа архитектора, сбор документов, устранение замечаний — может различаться, но сам установленный законом срок административного рассмотрения продлевается только по основаниям, прямо предусмотренным законом, и в разных пределах для разных стадий.

Когда процедура может быть короче
Кодекс предусматривает отдельный случай для повторного использования на другой территории архитектурного проекта здания или сооружения II–IV класса. Если соблюдены установленные условия и речь не идет об охранной зоне культурного наследия, разрешение может выдаваться в порядке простого административного производства на основании условий использования участка. Кодекс устанавливает для такого случая срок до 10 рабочих дней.
Какие документы понадобятся
Универсального закрытого перечня документов, одинакового для любого объекта, не существует — точный комплект зависит от класса здания, характеристик территории и параметров проекта. Тем не менее можно выделить группы документов, которые фигурируют в большинстве случаев.
Что входит в заявку на разрешение
По статье 106 Кодекса в заявке, в зависимости от применимого случая, фигурируют в том числе:
- информация о праве на земельный участок и расположенные на нем здания или сооружения;
- акт об утверждении условий использования участка под строительство либо информация о действующем детальном плане застройки;
- результаты предпроектных исследований;
- детальный архитектурный проект;
- проект организации строительства;
- инженерно-геологические изыскания и конструктивную схему/проект, а при необходимости — технологическую схему/проект;
- предусмотренные законом дополнительные документы и решения, если они необходимы для конкретного объекта;
- информация о техническом регламенте или стандарте, использованном при подготовке разрешительной документации.
Для объектов II–IV классов детальный состав и содержание разрешительной документации устанавливаются также соответствующими нормативными актами. Поэтому этот список следует использовать как ориентир, а не как универсальный чек-лист для любого проекта.
Документы на участок и кадастровые материалы. Это выписка из Публичного реестра, подтверждающая право собственности или иное законное основание пользования участком, а также кадастровые данные о его границах и характеристиках.
Архитектурная документация. Проект здания, подготовленный в соответствии с утвержденными условиями использования участка, включая архитектурные, конструктивные и, при необходимости, инженерные разделы.
Инженерные и геологические материалы. Для ряда объектов требуются инженерно-геологические изыскания, топографическая съемка участка и иные технические исследования — их состав зависит от класса объекта и особенностей территории.
Документы, подтверждающие полномочия заявителя. Если разрешение запрашивает не собственник лично, а представитель или иное лицо, действующее с согласия собственника, потребуется подтверждение соответствующего законного основания.
Согласие собственника или совладельца. Если строительство затрагивает имущество, находящееся в собственности другого лица, или объект в общей собственности, может потребоваться согласие соответствующего собственника или совладельца — применительно к конкретной ситуации, а не как универсальное требование «согласия всех».
Специальные заключения. Для объектов в охранных зонах культурного наследия, природоохранных территориях или с иными особыми условиями могут потребоваться дополнительные заключения профильных органов.
Что стоит подготовить до первого обращения:
- актуальную выписку из Публичного реестра по участку;
- сведения о назначении земли и функциональной зоне;
- контакты и, при наличии, портфолио архитектора или проектной организации;
- информацию о наличии детального плана застройки на территории;
- документы, подтверждающие законное основание представлять интересы собственника, если заявитель — не он сам.
Сколько занимает оформление
Кодекс устанавливает отдельные сроки для разных стадий производства, и пределы их продления тоже различаются. Решение об утверждении условий использования земельного участка на первой стадии в общем случае принимается в течение 10 рабочих дней, и при необходимости установления существенных обстоятельств этот срок может быть мотивированно продлен не более чем на три месяца. Для самой выдачи разрешения предусмотрено 20 рабочих дней, а для финальной стадии трехстадийного производства — 5 рабочих дней; здесь мотивированное продление составляет не более 20 рабочих дней, а для объектов в охранной зоне культурного наследия — не более 30 рабочих дней.
Это официальные сроки именно рассмотрения на конкретной стадии, и их не стоит путать с общим практическим сроком всего проекта — от идеи до начала строительства, который включает еще и подготовку документов, разработку архитектурного проекта, доработку при замечаниях, а иногда и получение дополнительных заключений.
Формальный срок рассмотрения заявления не равен времени от идеи до начала стройки. До подачи документов обычно уходит время на утверждение условий использования участка, разработку архитектурного проекта и сбор сопутствующих материалов — и именно этот этап на практике часто оказывается длиннее самой административной процедуры.
На срок также влияет:
- полнота и качество представленных документов — исправление недостатков означает дополнительный круг рассмотрения;
- необходимость получения специальных заключений для объектов в особых зонах;
- возможность мотивированного продления административного производства в случаях, прямо предусмотренных законом, — в разных пределах для первой стадии и для стадии выдачи разрешения.
Практическое время подготовки проекта может различаться в зависимости от загруженности конкретного архитектора или проектной организации, однако сам установленный законом срок административного рассмотрения продлевается только по законным основаниям, а не произвольно.
Для отдельных муниципальных процедур в Тбилиси могут предусматриваться ускоренные услуги — соответствующая страница есть на сайте Службы архитектуры. Их наличие, условия и стоимость следует проверять непосредственно на сайте tas.ge на дату подачи заявления, поскольку перечень доступных ускоренных услуг может меняться. Эта информация в любом случае относится только к Тбилиси и не переносится автоматически на Батуми или другие муниципалитеты.
Пример: собственник хочет построить дом
Допустим, собственник приобрел участок и планирует строительство дома. Практический маршрут выглядит так:
Проверка участка → определение функциональной зоны и допустимых параметров → определение класса будущего объекта → выбор применимого режима → утверждение условий использования участка, если эта стадия требуется → подготовка проектной документации → подача на разрешение → строительство в соответствии с согласованным проектом → предусмотренная законом процедура после завершения строительства.
Если на участок распространяется детальный план застройки, первая стадия разрешительного производства не требуется. Если для конкретного объекта применяется уведомительный режим, маршрут также будет отличаться.
Сколько стоит разрешение
Единой цены «разрешения на строительство в Грузии» не существует, и материалы, которые называют одну фиксированную сумму, стоит воспринимать с осторожностью. Более корректно говорить о нескольких статьях расходов, из которых складывается путь от земельного участка до готового к реализации проекта.
Закон «О местных сборах» относит плату за выдачу разрешения на строительство к местным сборам, устанавливает предельные ставки и предусматривает исключения и льготы для отдельных категорий заявителей или объектов — сбор не является абсолютно одинаковой фиксированной суммой для всех случаев. К административному сбору добавляются расходы на архитектурное проектирование, а для многих объектов — на инженерные изыскания, геологические и геодезические исследования. Если проект требует доработки после замечаний уполномоченного органа, это тоже расходы времени и денег, которые сложно заранее оценить в фиксированной цифре.
| Статья расходов | От чего зависит | Обязательна всегда? |
|---|---|---|
| Муниципальный сбор за разрешение | Класс объекта, применяемая процедура, муниципалитет | Как правило, да; законом предусмотрены исключения и возможны льготы |
| Архитектурное проектирование | Сложность и площадь объекта | Да, для проекта с разрешением |
| Инженерно-геологические изыскания | Класс объекта, характеристики участка | Не всегда |
| Топографическая съемка и геодезия | Требования к участку и проекту | Часто, но зависит от случая |
| Дополнительные согласования и экспертизы | Специальная зона, класс объекта | Не всегда |
| Корректировка документации | Замечания при рассмотрении | Возникает по ситуации |
Коммерческие расценки архитектурных бюро и подрядчиков сильно варьируются и не регулируются законодательно, поэтому приводить их как норму было бы некорректно — эту часть бюджета имеет смысл уточнять индивидуально у выбранных специалистов.
Батуми, Тбилиси и специальные зоны
Национальный Кодекс о пространственном планировании, архитектурной и строительной деятельности задает общую правовую рамку для всей страны. Но конкретная реализация — электронные сервисы подачи, дополнительные муниципальные согласования, отдельные административные практики — происходит на уровне муниципалитета. Это касается и Батуми, и Тбилиси, и любого другого города Грузии.
Для покупателя или застройщика это означает практический принцип: сама процедура строится по одной логике, но детали стоит проверять применительно к конкретной территории. Если участок расположен в зоне, покрытой детальным планом застройки, именно этот документ во многом определяет допустимые параметры и освобождает от прохождения первой стадии производства.
Отдельного внимания требуют охранные зоны культурного наследия и другие территории с особым статусом. В Тбилиси и Батуми имеются территории и объекты, для которых действуют специальные требования по охране культурного наследия; статус конкретного участка следует проверять отдельно, а не полагаться на общее впечатление о районе. Строительство или реконструкция объекта в границах такой зоны обычно предполагает дополнительные согласования сверх стандартной процедуры, а предельный срок продления рассмотрения на стадии выдачи разрешения для нее выше, чем для обычных объектов. Прежде чем планировать проект на такой территории, разумно уточнить статус зоны и применимые ограничения непосредственно у профильного муниципального органа.
Универсального перечня муниципальных постановлений здесь приводить не будем — состав документов территориального планирования меняется, и полагаться стоит на актуальные данные конкретного города, а не на список, зафиксированный на момент написания статьи.
Если вы покупаете квартиру в новостройке
Покупателю не требуется разбираться во всей процедуре получения разрешения так же глубоко, как собственнику земли. Для сделки важнее ответить на пять вопросов:
- На каком кадастровом участке строится комплекс?
- Кто собственник участка и на каком основании проект реализует застройщик?
- Выдано ли разрешение именно на этот участок и этот объект?
- Совпадают ли этажность, назначение и основные параметры строящегося комплекса с согласованной документацией?
- Были ли после выдачи разрешения зарегистрированы изменения проекта?
Если хотя бы один из этих пунктов невозможно подтвердить документами, проверку лучше завершить до внесения существенного аванса или подписания основного договора.
Сам факт наличия документа с названием «разрешение на строительство» недостаточен: покупателю важно установить его связь с конкретным кадастровым участком и фактически строящимся проектом.
Посмотрите, новостройки в Грузии
Как проверить разрешение перед покупкой
Для покупателя квартиры или виллы в строящемся комплексе вопрос стоит иначе, чем для застройщика: не «как получить разрешение», а «как убедиться, что оно есть, действительно, и относится именно к этому объекту». Это один из самых практичных разделов статьи, и именно здесь чаще всего экономят покупатели, ориентируясь только на визуальную презентацию проекта.
Для покупателя квартиры важно проверить не только наличие разрешения, но и то, соответствует ли ему фактически строящийся объект.
Пошаговый алгоритм проверки:
- Получить кадастровый код участка, на котором ведется строительство — он существенно упрощает и делает точнее дальнейшую проверку, хотя часть документов в принципе можно искать и по другим реквизитам.
- Проверить собственника участка по Публичному реестру и установить, на каком юридическом основании владелец разрешения или девелопер реализует проект на этом участке. Если заявителем выступает не собственник земли, а иное лицо — это не само по себе нарушение: Кодекс допускает такую ситуацию при наличии согласия собственника участка и законного интереса в строительном развитии объекта.
- Запросить номер и копию разрешения на строительство напрямую у застройщика или через отдел продаж. Если документы не предоставляются, это основание для дополнительной независимой проверки.
- Проверить орган, выдавший разрешение, дату выдачи и лицо, на которое оно оформлено.
- Сопоставить разрешение с конкретным кадастровым участком, а не с адресом или названием проекта из рекламы.
- Проверить согласованный проект и основные параметры — этажность, площадь застройки, назначение объекта.
- Проверить, вносились ли последующие изменения в разрешение, и насколько они задокументированы.
- Сопоставить фактическое строительство с разрешенной документацией — визуально или через независимого специалиста.
- Проверить вопрос будущего ввода объекта в эксплуатацию — на какой стадии находится процесс и что от него зависит.

Более широкий алгоритм комплексной проверки недвижимости перед покупкой — не только разрешительной документации, но и юридической чистоты сделки в целом — разобран в материале «Как проверить недвижимость в Грузии перед покупкой«.
| Что проверить | Нормальная ситуация | Что требует дополнительной проверки |
|---|---|---|
| Кадастровый код | Участок совпадает с документацией проекта | Указан другой участок или код не предоставляют |
| Собственник земли | Понятна юридическая связь собственника с проектом | Связь застройщика с участком невозможно подтвердить |
| Разрешение | Есть номер, дата и выдавший орган | Показывают только рендеры или письмо без разрешительной документации |
| Владелец разрешения | Его полномочия относительно участка понятны | Непонятно, почему разрешение оформлено на третье лицо |
| Этажность | Соответствует актуальной документации | В рекламе или на стройке этажей больше |
| Назначение | Соответствует продаваемому формату объекта | Назначение документации и рекламируемый формат расходятся |
| Изменения проекта | Корректировки документально оформлены | Изменения объясняют только устно |
| Фактическая стройка | Соответствует актуальному проекту | Видны существенные отклонения |
| Срок разрешения | Статус разрешения соответствует текущему этапу строительства | Срок истек, а основание продолжения работ неясно |
| Ввод в эксплуатацию | Понятен предусмотренный для объекта дальнейший порядок | Продавец смешивает разрешение на строительство с вводом объекта |
Отдельно стоит обращать внимание на поведенческие сигналы: продавец, который уходит от прямого вопроса о разрешении, номер документа, который невозможно связать с конкретным участком, или ситуация, когда покупателю показывают исключительно рендеры без ссылки на реальную разрешительную документацию. Ни один из этих признаков сам по себе не доказывает нарушение закона, но каждый из них — весомый повод для дополнительной проверки перед внесением аванса. Такая проверка позволяет выявить многие ключевые разрешительные риски, но не заменяет полноценную юридическую проверку конкретного объекта.
Подбираете недвижимость в Грузии? Перед покупкой важно проверить не только цену и планировку, но и документы проекта, землю и статус строительства. Подобрать подходящий объект и получить варианты.
Где искать разрешительную документацию
С 1 февраля 2026 года Кодекс предусматривает электронное разрешительное производство: заявления и прилагаемая документация отражаются применительно к соответствующей кадастровой единице, а решения, связанные с разрешением на строительство или уведомлением, публикуются на соответствующем электронном портале.
Для практической проверки покупателю желательно иметь:
- кадастровый код участка;
- номер разрешения, если его сообщил застройщик;
- название юридического лица застройщика или владельца разрешения;
- актуальную выписку по земельному участку;
- копию действующего разрешения и актуальную редакцию согласованной документации.
Интерфейс и конкретный муниципальный сервис следует проверять по месту расположения объекта.
Что если строить без разрешения
Строительство без необходимого разрешения или с существенным отклонением от согласованного проекта создает административную ответственность и практический риск для объекта, а не только формальную проблему на бумаге.
В зависимости от вида строительного правонарушения субъектом ответственности может выступать владелец разрешения, лицо, осуществляющее строительство без необходимого разрешения, а в предусмотренных Кодексом случаях — собственник или пользователь объекта либо земельного участка. Конкретный субъект ответственности определяется с учетом состава нарушения и обстоятельств конкретного случая, а не по единому универсальному правилу для любой ситуации. Орган надзора вправе выдать предписание об устранении нарушения и в предусмотренных законом случаях приостановить строительные работы, а при определенных условиях — принять решение о демонтаже.
Незаконное строительство создает риск и для последующего покупателя, хотя административная ответственность не переходит к нему автоматически только из-за факта покупки объекта. В зависимости от обстоятельств новый собственник может столкнуться с необходимостью устранения нарушения, ограничениями при приемке объекта в эксплуатацию, регистрационными сложностями или иными практическими последствиями уже существующего нарушения — это может осложнить последующую регистрацию, приемку, финансирование или отчуждение объекта в зависимости от характера проблемы.
Если в конкретном случае применяются штрафные санкции, их размер зависит от типа нарушения, класса объекта, места и конкретных обстоятельств — точную актуальную сумму нужно смотреть в действующей редакции Кодекса, поскольку эти нормы периодически пересматриваются. Разумнее сфокусироваться не на конкретном числе, а на самой механике риска: рассчитывать на принцип «сначала построим, потом оформим» — рискованная стратегия, легализация уже возведенного объекта возможна только там и в той форме, где это прямо допускает действующее законодательство.
| Ситуация | Возможное последствие |
|---|---|
| Работы требуют разрешения, но его нет | Строительное правонарушение и меры надзора |
| Работы должны были выполняться по уведомлению, но уведомления нет | Кодекс рассматривает такое строительство как строительство без разрешения |
| Стройка существенно расходится с документацией | Предписание, необходимость устранения нарушения или оформления предусмотренной законом процедуры |
| Истек срок разрешения и строительство не завершено | Нужно проверить необходимость получения нового разрешения |
| Покупается проблемный объект | Нарушение не исчезает автоматически со сменой собственника |
Изменения проекта и срок разрешения
Разрешение на строительство не бессрочно — его срок определяется проектом организации строительства.
Изменения согласованного проекта необходимо оценивать по их характеру и по тому, соответствуют ли они действующей разрешительной документации. Порядок оформления зависит от конкретного изменения. Кодекс предусматривает получение нового разрешения, в частности, если после истечения срока действия разрешения строительство остается незавершенным и/или нарушены требования строительной документации. При этом отдельные изменения разрешения, включая продление срока его действия при соблюдении установленных законом условий, могут оформляться без получения нового разрешения. Поэтому изменение этажности, площади, функционального назначения или других существенных параметров нельзя считать согласованным без проверки применимой процедуры в конкретном случае.
Этот момент напрямую связан с рисками покупателей новостроек: комплекс, который на этапе продаж заявлялся с одними параметрами, а по факту строится с другими, может означать как надлежащим образом оформленную корректировку, так и не согласованное отклонение от проекта. Различить эти два сценария можно только через проверку актуальной разрешительной документации — а не по рекламным материалам застройщика.
После строительства
Получение разрешения на строительство — важная, но не последняя юридически значимая стадия жизненного цикла объекта. После завершения работ встает вопрос о соответствии фактически построенного здания согласованной документации и о последующей приемке — вводе объекта в эксплуатацию там, где эта процедура предусмотрена для соответствующего класса объектов.
Для покупателя квартиры или виллы в строящемся комплексе это означает, что интересоваться стоит не только тем, было ли выдано разрешение на начало строительства, но и тем, как проект планирует проходить этап сдачи объекта. Подробно вопрос финальной приемки готового жилья разобран в материале «Приемка квартиры в новостройке в Грузии» — он логично продолжает тему, поднятую в этой статье.

Посмотрите уже готовую недвижимость в Грузии
Частые ошибки
- Покупать землю, не проверив возможность желаемой застройки. Красивый вид на участок не гарантирует, что на нем разрешено строительство нужного объекта.
- Считать кадастровую регистрацию разрешением на строительство. Это два разных документа с разным правовым значением.
- Начинать проектирование до утверждения условий использования участка. Проект, сделанный «на глаз», часто требует переделки после официального ответа муниципалитета.
- Ориентироваться на устаревшие нормы законодательства. Кодекс периодически меняется, включая правила об электронном производстве, вступившие в силу в 2026 году.
- Не учитывать статус специальной территории. Охранная зона или природоохранный статус способны кардинально изменить процедуру и сроки рассмотрения.
- Полагаться только на слова продавца или застройщика, не запрашивая документы напрямую.
- Не проверять изменения разрешения в ходе строительства. Фактический объект может заметно отличаться от изначально согласованного проекта.
- Путать разрешение на строительство с вводом объекта в эксплуатацию. Это разные этапы, и наличие одного не означает автоматического наличия другого.
Заключение
Для собственника, который планирует строительство, логика движения такая: участок → градостроительные ограничения → проект → административная процедура → строительство по согласованной документации → ввод объекта. Каждый шаг опирается на предыдущий, и пропустить этап — например, начать проектирование до утверждения условий использования участка — обычно означает переделывать работу позже.
Для покупателя квартиры или виллы в строящемся комплексе алгоритм проверки строится иначе: кадастровый код → владелец земли и основание застройщика → разрешение → согласованный проект → изменения → фактическая стройка. Такая проверка позволяет выявить многие ключевые разрешительные риски, но не заменяет полноценную юридическую проверку конкретного объекта.
Официальную и наиболее точную информацию по обоим направлениям стоит искать в действующей редакции Кодекса Грузии о пространственном планировании, архитектурной и строительной деятельности на портале Matsne, а данные по конкретному участку — через Публичный реестр. Для практических решений — покупки земли, выбора застройщика или планирования собственного проекта — эти официальные источники стоит рассматривать как отправную точку, а не как замену консультации архитектора или профильного юриста по строительному и градостроительному праву.
